基础钢筋工程施工工艺

2025-12-12 14:15作者:又土又木搬砖工艺
文章附图

基础钢筋工程施工工艺

一、施工工艺流程

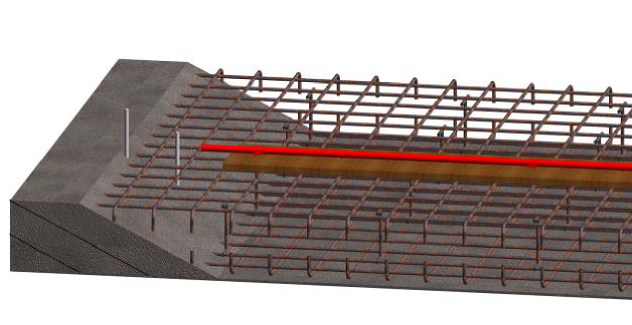

   弹放钢筋位置线→绑扎承台、电梯井、集水井钢筋→绑扎底板钢筋→放置保护层垫块→搁置马镫→墙柱插筋预埋→埋件预埋→绑扎底板面筋→检查验收

二、施工要点

弹线绑扎底板底筋:按图纸要求在防水保护层上弹出底板轴线、下铁东西、南北方向的钢筋间距控制线;

保护层垫块搁置垫块垫在下铁钢筋交叉点上,间距1000mm,采用同强度混凝土垫块;

柱墙插筋:柱插筋坐落在底板下网片及承台、独立基础之上,并用直径大于等于18mm定位斜撑钢筋固定,避免扰动。

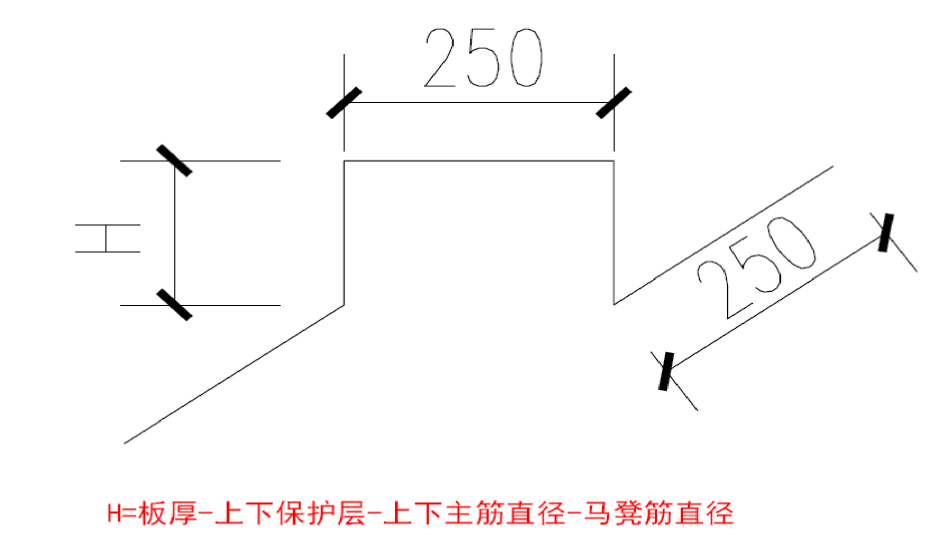

工程底板厚度主要为700mm、1100mm、1200mm、1350mm、1000mm,为保证底板上下层钢筋的标高,大于600mm厚底板采用Φ20、Φ22的钢筋做马凳支撑,并且每根立筋旁边用两根斜撑,小于600厚底板采用12mm、14mm几字形马镫筋。

小于600mm板厚几字型马凳间距≤1200mm

大于600mm板厚采用支撑马镫间距≤1000mm

三、基础混凝土结构施工

(1)基础混凝土浇筑面清理

施工要点:

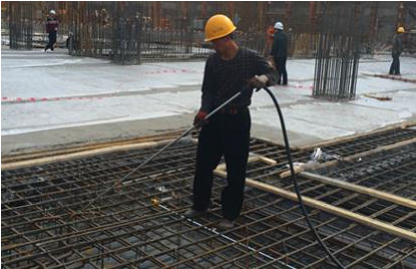

空压机、吸尘器和人工清扫等方式清理基础待浇面。

控制标准:

浇筑面无积水,钢筋表面无油污,底板钢筋内无垃圾杂物。

(2)基础混凝土浇筑振捣

施工要点:

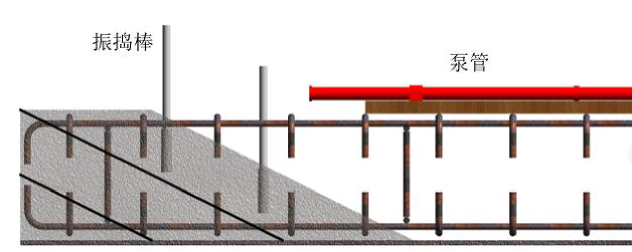

分层连续浇筑,振捣点布置均匀。

控制标准:

混凝土分层浇筑,每层厚度≤500mm;

混凝土浇筑应连续进行,间隔时间≤2h;

振捣插点间距500mm,每个插点振捣时间20~30S。

(3)基础混凝土收面

施工要点:

混凝土初凝前和终凝前宜分别对裸露表面进行抹面处理,高温天气抹面次数宜适当增加。

控制标准:

混凝土表面处理,应做到“三压三平”;

浇筑至设计标高,大尺刮平,第一次抹压;局部使用抹子二次摸压收平;终凝前磨光机三次打磨,防止表面裂缝产生。

(4)基础混凝土养护

施工要点:

收面完成后铺设塑料薄膜,并在12h 内撒水养护。

控制标准:

保湿养护的持续时间≥14d;

塑料薄膜完整,搭接≥100mm;

保持混凝土表面湿润。

(5)基础混凝土凿毛

施工要点:

放出轴线、控制线、墙柱边线;施工缝处凿毛处理,压力水冲洗干净。

控制标准:

剔除浮浆、疏松石子、软弱混凝土,露出粗骨料;

钢筋清理,去除油污;

表面湿润无积水。
